Việc nắm vững thủ tục thuê đất khu công nghiệp là bước đi tiên quyết quyết định sự thành bại của một dự án sản xuất. Giữa vô vàn các văn bản luật và quy trình hành chính tại Việt Nam, nhà đầu tư rất dễ gặp rủi ro chậm tiến độ nếu không có lộ trình rõ ràng. Bài viết này của Kim Thành sẽ hệ thống hóa quy trình chuẩn, từ giai đoạn khảo sát đến khi nhận Giấy chứng nhận quyền sử dụng đất, giúp doanh nghiệp tối ưu hóa thời gian và chi phí.
1. Điều kiện để doanh nghiệp được thuê đất khu công nghiệp
Để quá trình thuê đất trong khu công nghiệp diễn ra suôn sẻ và tuân thủ pháp luật, cả doanh nghiệp thuê đất và chủ đầu tư hạ tầng đều phải đáp ứng các điều kiện theo Luật Đất đai 2013, Luật Đầu tư 2020, Luật Bảo vệ Môi trường 2020 và Nghị định 35/2022/NĐ-CP về quản lý khu công nghiệp.
Đối với doanh nghiệp thuê đất (Bên thuê):
- Năng lực tài chính: Phải chứng minh đủ khả năng triển khai dự án theo tiến độ cam kết, bao gồm xây dựng và đưa dự án vào vận hành. Thường thông qua báo cáo tài chính, xác nhận số dư tài khoản hoặc cam kết bảo lãnh vốn vay.
- Ngành nghề phù hợp quy hoạch: Hoạt động sản xuất phải phù hợp quy hoạch khu công nghiệp và định hướng phát triển kinh tế – xã hội địa phương. Ví dụ, các khu công nghiệp xanh có thể hạn chế ngành gây ô nhiễm cao.
- Tuân thủ môi trường: Dự án cần lập Báo cáo đánh giá tác động môi trường (ĐTM) hoặc Giấy phép môi trường trước khi khởi công, đảm bảo tuân thủ các tiêu chuẩn kỹ thuật và quy chuẩn môi trường.
Đối với chủ đầu tư hạ tầng khu công nghiệp (Bên cho thuê):
- Hoàn tất giải phóng mặt bằng và nghĩa vụ tài chính: Toàn bộ diện tích đất phải được giải phóng và các nghĩa vụ tài chính với Nhà nước (thuê đất trả một lần hoặc theo tiến độ) đã hoàn tất.
- Hoàn thiện hạ tầng kỹ thuật: Khu đất cho thuê phải có đường giao thông nội bộ, hệ thống điện, nước, thoát nước mưa và hệ thống xử lý nước thải tập trung sẵn sàng kết nối với nhà máy của doanh nghiệp.
2. Hồ sơ và giấy tờ cần thiết khi thuê đất
Việc chuẩn bị hồ sơ pháp lý đầy đủ và chính xác là yếu tố then chốt giúp thủ tục thuê đất khu công nghiệp được phê duyệt nhanh chóng và tránh được các vướng mắc về sau. Hồ sơ cần được phân loại rõ ràng tùy thuộc vào quốc tịch của nhà đầu tư.
A) Hồ sơ chung cho doanh nghiệp trong nước
Đối với nhà đầu tư trong nước, hồ sơ tập trung vào năng lực pháp lý của doanh nghiệp và tính khả thi của dự án.
- Giấy chứng nhận đăng ký doanh nghiệp (ERC): Chứng minh tư cách pháp nhân của công ty.
- Hồ sơ dự án đầu tư: Văn bản đề nghị thuê đất, thuyết minh dự án đầu tư, bao gồm mục tiêu, quy mô, địa điểm, vốn đầu tư, và tiến độ thực hiện.
- Báo cáo năng lực tài chính: Các chứng từ chứng minh vốn chủ sở hữu và khả năng huy động vốn để đảm bảo thực hiện dự án.
- Các văn bản liên quan đến môi trường: Bản đăng ký kế hoạch bảo vệ môi trường hoặc Giấy phép môi trường (tùy theo quy mô).
B) Hồ sơ bổ sung cho doanh nghiệp FDI
Nhà đầu tư nước ngoài (FDI) cần bổ sung các giấy tờ theo Luật Đầu tư, thường yêu cầu phải được hợp pháp hóa lãnh sự (trừ trường hợp miễn trừ theo hiệp định quốc tế).
- Giấy chứng nhận đăng ký đầu tư (IRC): Chứng nhận các điều kiện đầu tư, ngành nghề và thời hạn hoạt động của dự án.
- Hồ sơ pháp lý của nhà đầu tư nước ngoài: Giấy chứng nhận thành lập doanh nghiệp hoặc các tài liệu tương đương chứng minh tư cách pháp nhân của công ty mẹ (phải được dịch thuật và hợp pháp hóa lãnh sự).
- Hồ sơ tài chính công ty mẹ: Các báo cáo tài chính đã được kiểm toán của công ty mẹ trong 1-2 năm gần nhất để chứng minh kinh nghiệm và năng lực tài chính.
3. 6 bước thực hiện thủ tục thuê đất khu công nghiệp

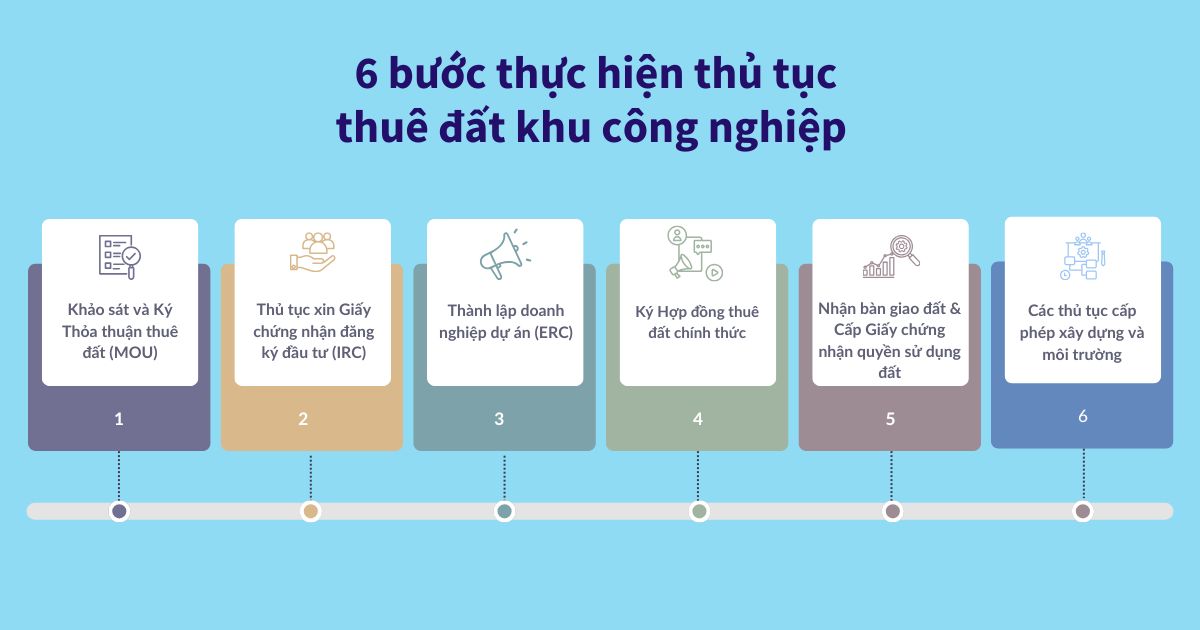

Quy trình thủ tục thuê đất khu công nghiệp được chuẩn hóa nhằm đảm bảo tính pháp lý và hiệu quả đầu tư. Quá trình này bao gồm 6 bước tuần tự, bắt đầu từ giai đoạn khảo sát thương mại cho đến khi nhận được giấy phép xây dựng để khởi công.

Bước 1: Khảo sát và Ký Thỏa thuận thuê đất (MOU)
Đây là giai đoạn thương mại và tiền đề pháp lý đầu tiên.
- Hoạt động chính: Nhà đầu tư tiến hành khảo sát thực địa các lô đất tiềm năng, đánh giá vị trí, so sánh giá cả, và thẩm định chất lượng hạ tầng khu công nghiệp (ví dụ: khả năng cấp điện, công suất xử lý nước thải).
- Thỏa thuận ban đầu: Sau khi lựa chọn được lô đất phù hợp, hai bên (doanh nghiệp và Chủ đầu tư hạ tầng) sẽ ký kết Biên bản ghi nhớ (MOU) hoặc Thỏa thuận giữ chỗ. Doanh nghiệp sẽ tiến hành đặt cọc một khoản tiền nhỏ để giữ chỗ và khóa giá thuê đất trong một thời gian nhất định.
- Mục tiêu: Thống nhất các điều khoản thương mại cơ bản như giá thuê, thời hạn thuê, và tiến độ thanh toán.
Bước 2: Thủ tục xin Giấy chứng nhận đăng ký đầu tư (IRC)
Bước này là bắt buộc để dự án có cơ sở pháp lý tồn tại.
- Đối tượng: Bắt buộc đối với tất cả các nhà đầu tư nước ngoài (FDI) và các nhà đầu tư trong nước thuộc diện phải thực hiện thủ tục theo quy định của Luật Đầu tư.
- Nộp hồ sơ: Nhà đầu tư nộp hồ sơ tại cơ quan quản lý trực tiếp – thường là Ban Quản lý các Khu công nghiệp tỉnh/thành phố (hoặc Sở Kế hoạch và Đầu tư). Hồ sơ bao gồm đề xuất dự án, năng lực tài chính và sơ bộ đánh giá tác động môi trường.
- Thời gian xử lý: Thời gian xử lý hồ sơ thông thường kéo dài từ 15 – 30 ngày làm việc, tùy thuộc vào tính chất và quy mô của dự án. IRC là căn cứ pháp lý để thực hiện các bước tiếp theo.
Bước 3: Thành lập doanh nghiệp dự án (ERC)
Sau khi có Giấy chứng nhận đăng ký đầu tư (IRC), nhà đầu tư tiến hành thành lập pháp nhân tại Việt Nam.
- Xin cấp Giấy chứng nhận đăng ký doanh nghiệp (ERC): Nộp hồ sơ tại Sở Kế hoạch và Đầu tư (hoặc Ban Quản lý Khu công nghiệp nếu được ủy quyền). Giấy chứng nhận này xác định tư cách pháp nhân của công ty (Tên, địa chỉ, ngành nghề kinh doanh, vốn điều lệ).
- Hoàn tất thủ tục hành chính: Khắc dấu pháp nhân và công bố mẫu dấu. Doanh nghiệp chính thức có thể đứng tên ký kết các hợp đồng kinh tế và thực hiện các giao dịch thanh toán.
Bước 4: Ký Hợp đồng thuê đất chính thức
Đây là bước chuyển giao quyền sử dụng đất.
- Ký kết: Doanh nghiệp dự án (pháp nhân đã được thành lập) và Chủ đầu tư hạ tầng khu công nghiệp ký kết Hợp đồng thuê đất chính thức, dựa trên các điều khoản đã thỏa thuận trong MOU và tuân thủ các quy định pháp luật.
- Thanh toán: Doanh nghiệp tiến hành thanh toán tiền thuê đất theo tiến độ đã cam kết. Khoản thanh toán này bao gồm tiền thuê đất, tiền thuê hạ tầng, và các phí dịch vụ khác.
Bước 5: Nhận bàn giao đất và Cấp Giấy chứng nhận quyền sử dụng đất (Sổ đỏ)
Bước này xác nhận quyền sử dụng đất của doanh nghiệp trên thực địa và về mặt pháp lý.
- Bàn giao thực địa: Hai bên tiến hành bàn giao mốc giới thực địa của lô đất thuê. Biên bản bàn giao mốc giới là căn cứ để doanh nghiệp tiến hành thiết kế và xây dựng.
- Cấp giấy chứng nhận: Chủ đầu tư hạ tầng khu công nghiệp sẽ hỗ trợ doanh nghiệp làm thủ tục tách sổ đỏ (Giấy chứng nhận quyền sử dụng đất) cho lô đất thuê. Giấy chứng nhận này ghi nhận quyền sử dụng đất thuê của doanh nghiệp trong thời hạn còn lại của dự án.
Bước 6: Các thủ tục cấp phép xây dựng và môi trường
Trước khi khởi công, doanh nghiệp phải hoàn thành các thủ tục về xây dựng và môi trường.
- Môi trường: Lập và được phê duyệt Báo cáo đánh giá tác động môi trường (ĐTM) hoặc có Giấy phép môi trường theo quy định.
- Phòng cháy chữa cháy (PCCC): Thực hiện thẩm duyệt thiết kế PCCC với Cơ quan Cảnh sát PCCC.
- Xây dựng: Xin Giấy phép xây dựng từ cơ quan quản lý nhà nước có thẩm quyền. Sau khi có giấy phép, doanh nghiệp mới được phép khởi công xây dựng nhà máy.
4. Kết luận
Việc nắm vững thủ tục thuê đất khu công nghiệp là yếu tố quyết định sự thành công và tính hợp pháp của một dự án đầu tư. Từ việc chuẩn bị hồ sơ pháp lý kỹ lưỡng ở giai đoạn đầu cho đến việc hoàn tất các thủ tục cấp phép xây dựng và môi trường ở giai đoạn sau, mỗi bước đều đòi hỏi sự chính xác và tuân thủ tuyệt đối các quy định của pháp luật Việt Nam.
Đối với các nhà đầu tư đang hướng tới thị trường đầy tiềm năng tại miền Bắc, việc lựa chọn đối tác chủ đầu tư uy tín tại các khu vực chiến lược như Khu công nghiệp Kim Thành sẽ giúp tối ưu hóa quy trình pháp lý, đẩy nhanh tiến độ triển khai dự án, và đảm bảo môi trường sản xuất ổn định, bền vững.
